大規模修繕のタイル補修はなぜ実数精算?想定数量・確定数量・追加費用の確認方法

『大規模修繕のタイル補修はなぜ実数精算?想定数量・確定数量・追加費用の確認方法』
をご紹介させて頂きます!

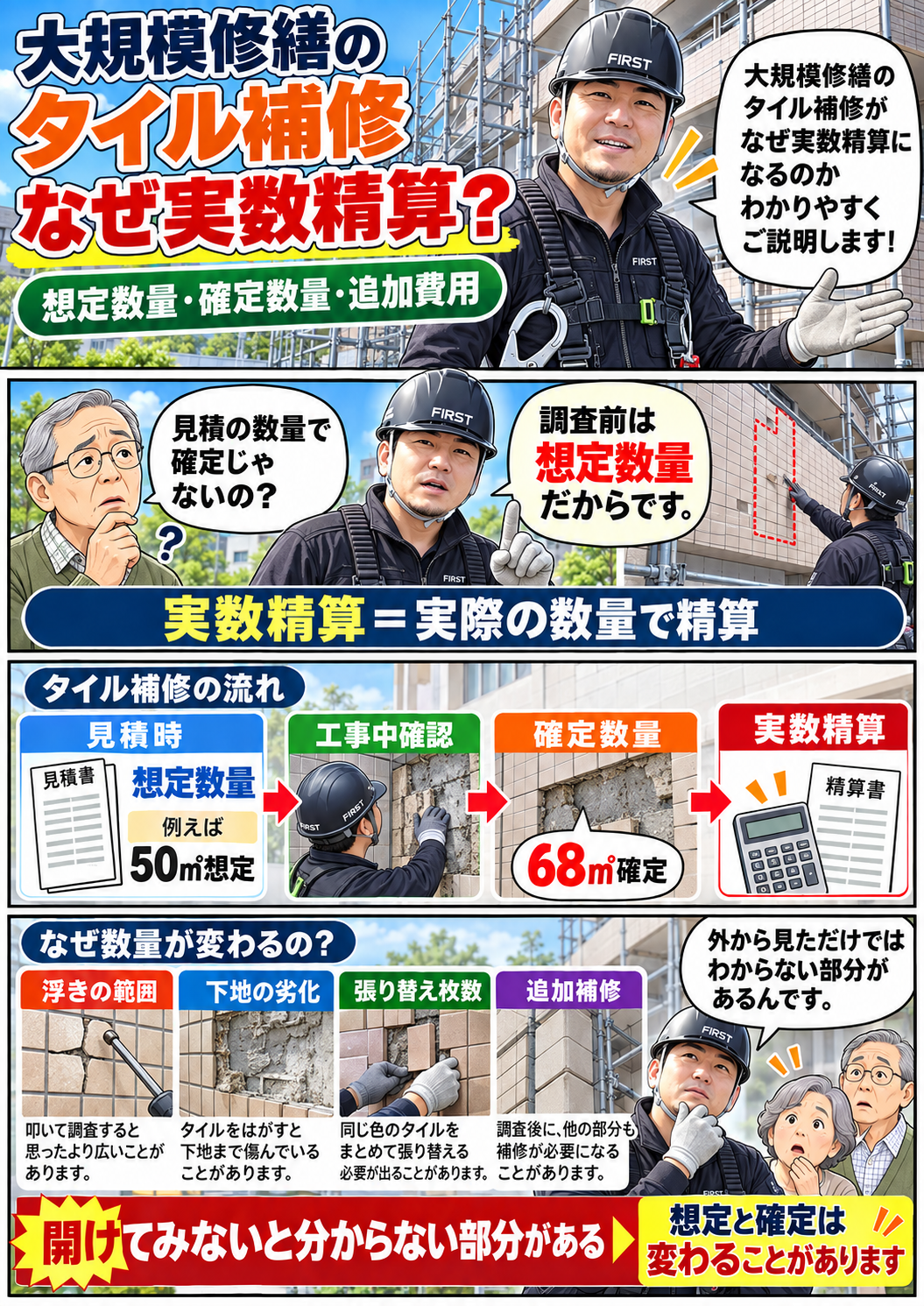

マンションの大規模修繕でタイル補修の見積を確認していると、「見積書には数量が書いてあるのに、なぜ工事後に金額が変わるのか」と疑問に感じることがあります。
タイルの浮きや下地の劣化は、工事前の外観確認だけではすべて把握できない場合があります。そのため、見積時には補修数量を想定し、足場設置後の調査や実際の施工によって数量を確定し、契約条件に沿って精算する方法が用いられます。
実数精算は、単に「後から追加費用を請求する仕組み」ではありません。
工事前には完全に確定できない補修数量を、施工時に確認した実際の数量で精算する方法として考えると分かりやすくなります。
マンションの外壁タイルは、目で見て分かるひび割れや欠けだけが補修対象とは限りません。
表面上は問題がないように見えても、タイルや下地との接着状態に問題があり、打診などによって初めて浮きが確認される場合があります。
見積を作成する段階では、地上からの目視、確認できる範囲での調査、過去の修繕記録などを基に補修数量を見込むことがあります。
しかし、足場が設置されて建物全体へ近づけるようになると、事前には確認できなかった劣化が見つかることがあります。
張り替えのためにタイルを撤去したところ、その下のモルタルやコンクリートにも補修が必要だった、という場合もあります。
このように、工事前に完全な数量を確定することが難しい工事項目では、想定数量と実際の施工数量を分けて管理することがあります。
↓
足場設置後などに詳しく調査
↓
実際に補修する箇所を確認
↓
施工数量を確定
↓
契約条件に沿って増減を精算

想定数量は、工事前に得られる情報から「この程度の補修が必要になるだろう」と見込んだ数量です。
事前調査、過去の補修実績、建物規模、外観確認、調査可能な範囲などを基に設定されることがあります。
したがって、見積書に記載された数量が、そのまま最終的な施工数量になるとは限りません。
確定数量は、足場設置後の調査、打診結果、補修箇所の表示、タイル撤去後の状態確認、実際の施工結果などから確認された数量です。
どの時点を「確定」とするかは契約や工事の進め方によって異なるため、管理組合は施工会社へ確認しておきます。
※表は横にスクロールできます。
↓
工事中に詳細調査を実施
↓
確定数量:68㎡
↓
契約条件に沿って68㎡を基準に精算
※50㎡・68㎡は仕組みを説明するための例であり、一般的な補修数量や標準値を示すものではありません。
大規模修繕の数量表の確認方法を見る
実数精算を理解するときは、「数量が増える場合がある」だけでなく、実際の確認結果によっては数量が減る場合もあることを押さえておく必要があります。
足場設置後に外壁へ近づいて打診すると、事前調査では把握できなかった浮きが確認されることがあります。
その結果、補修対象となる面積や箇所数が増える場合があります。
張り替えのためにタイルを撤去すると、下地側にもひび割れや浮きなどが確認され、追加の補修が必要になる場合があります。
一枚だけを張り替える予定でも、周囲の状態を確認した結果、隣接するタイルも補修対象になる場合があります。
一方で、工事前に多めに見込んでいた範囲を詳しく調査した結果、補修が不要と判断され、確定数量が想定数量を下回る場合もあります。
つまり、実数精算は「増額のための仕組み」ではなく、実際の施工数量に合わせて増減を整理する仕組みです。
考え方は比較的単純ですが、実務では計算式だけ確認すればよいわけではありません。
同じタイル工事でも、すべての項目が同じ方法で精算されるとは限りません。実際の契約書、見積条件、数量表等を確認します。
「補修数量が増えた」という話と、「施工単価が変わった」という話は分けて確認する必要があります。
例えば、契約時にタイル補修の単価が定められており、その単価を確定数量へ掛けて精算する契約であれば、数量が変わっても単価はそのままという場合があります。
一方、当初の見積に含まれていなかった工法や下地補修など、新しい工事項目が発生した場合は、別の単価や見積確認が必要になることがあります。
=
単価も自動的に上がる
とは限りません。
「数量の変更」と「単価の変更」がそれぞれ何を根拠にしているかを確認します。
タイル補修で追加費用が発生する主な場面は、大きく「数量が増えた場合」と「新しい工事項目が必要になった場合」に分けられます。
追加工事そのものを問題と考える必要はありません。
重要なのは、なぜ必要になったのか、どの数量が増えたのか、いくらになるのか、誰が承認したのかを後から確認できる状態にすることです。
大規模修繕で追加工事が発生したときの費用・見積変更・承認方法を確認する
※表は横にスクロールできます。確認資料の名称や形式は、施工会社や工事内容によって異なります。
管理組合がタイル一枚一枚の施工判断をする必要はありません。
一方で、「数量が増えました」という報告だけで最終金額を確認するのではなく、どこが増えたのかを追える資料を確認します。
すべての工事で同じ資料が作成されるとは限りません。契約内容や施工会社の管理方法に応じて、どの資料で数量を確認できるかを事前に聞いておくと分かりやすくなります。
↓
施工会社から理由・範囲・数量の説明
↓
金額・単価を確認
↓
管理組合内で必要な承認
↓
施工
↓
施工内容・数量を記録
実際に誰が承認するのか、理事会だけで判断できるのか、別の手続きが必要なのかは、契約内容や管理組合内のルール、金額等によって異なります。
そのため、工事開始前に「数量が増えたとき、誰へ報告し、どの段階で承認を得るのか」を決めておくことが重要です。

精算書を見るときは、「最終的にいくらになったか」だけを見るのではなく、当初から何が変わったのかを確認します。
確定数量が増えている項目については、前述した施工写真や調査結果、数量集計資料などと照合できるか確認します。
反対に、数量が減った項目についても適切に減額されているかを確認します。

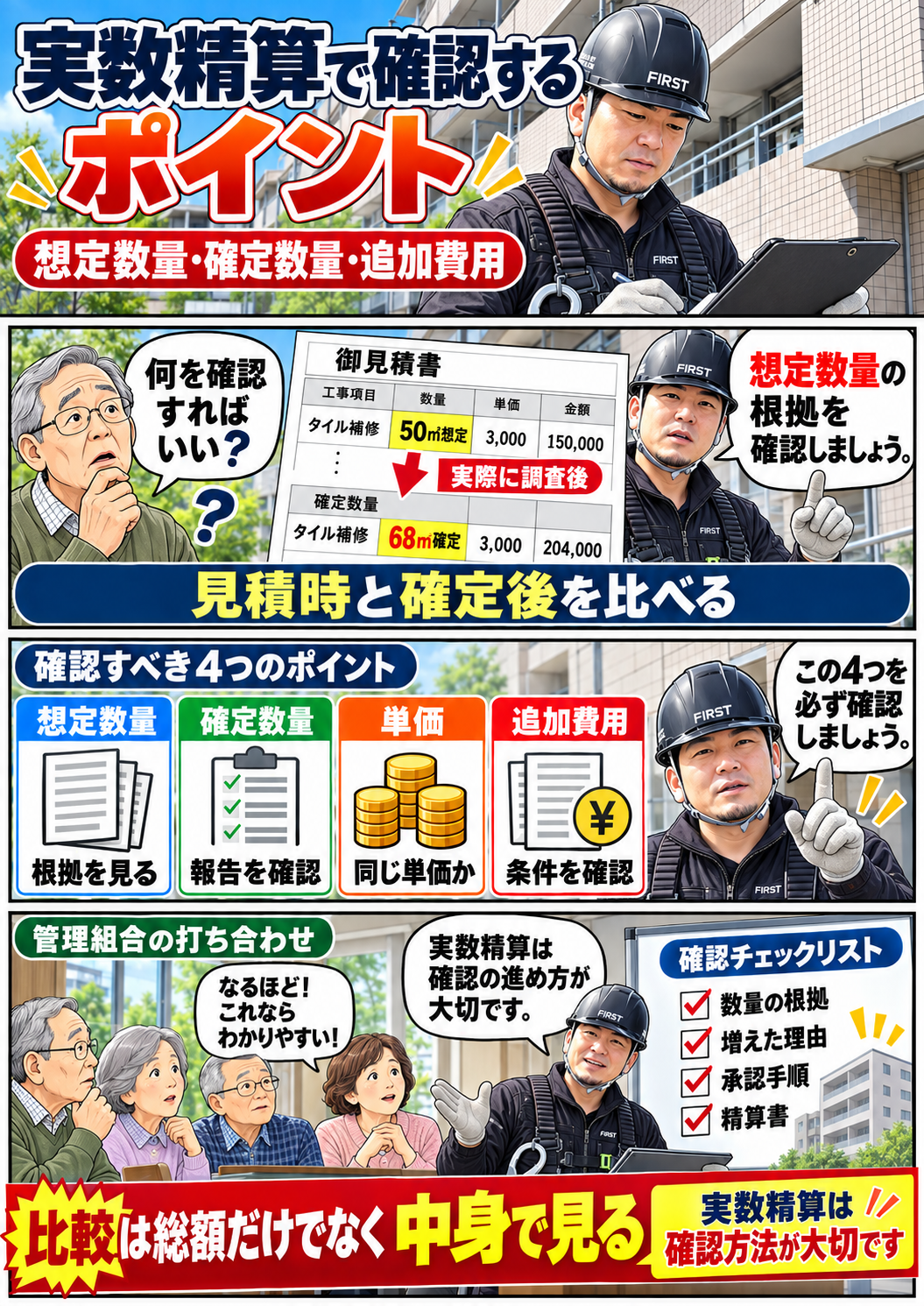

数量表・計画数量・契約数量・実数精算の確認方法
大規模修繕で追加工事が発生したときの費用・見積変更・承認方法
大規模修繕の下地補修における数量増減・単価・実数精算を確認する
実数精算で管理組合が確認したいのは、最終金額だけではありません。
・工事後の確定数量
・数量が増減した理由
・適用された単価
・追加工事の内容と承認記録
・数量の根拠となる施工記録
施工会社へ専門的な判断をすべて任せるのでも、管理組合が自ら施工数量を判定するのでもありません。
「なぜこの数量になったのか」を
資料で確認できる状態にする
ことが、実数精算を確認するうえで重要です。
タイル補修の実数精算では、最終金額だけでなく、想定数量と確定数量の違いや、その根拠を確認することが重要です。
見積内容やタイル補修費用について確認したい場合は、ワンリニューアルへご相談ください。
町田市相模原市の大規模修繕専門店ワンリニューアルでは、
大規模修繕の悩むオーナー様の不安・疑問を専門ショールームで解説しております。
「大規模修繕の費用を抑えたい」と考えられるオーナー様はぜひ一度お問い合わせください!
さらに大規模修繕について知りたい方は
無料資料 をご覧ください!
ワンリニューアルは建物診断を無料で行っています。
無料建物診断はこちらから
