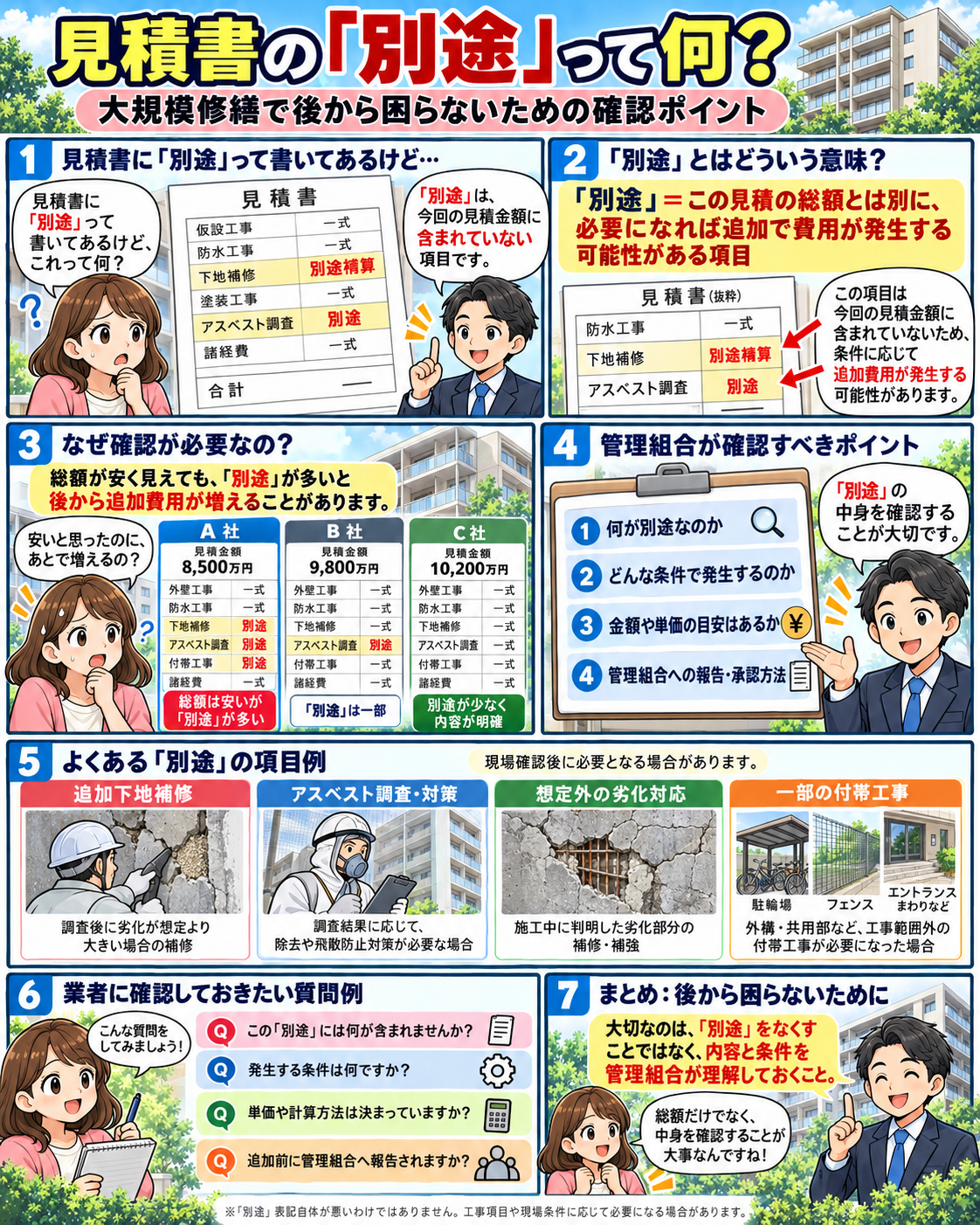

大規模修繕の見積書「別途」とは?追加費用で後から困らない確認ポイント

『大規模修繕の見積書「別途」とは?追加費用で後から困らない確認ポイント』
をご紹介させて頂きます!
大規模修繕の見積書を見ると、「下地補修 別途精算」「アスベスト調査 別途」「一部付帯工事 別途」などの表記が出てくることがあります。
「別途」と書かれているから問題、という意味ではありません。重要なのは、何が見積総額に含まれておらず、どの条件で追加費用が発生し、その金額をどのように決めるのかを管理組合が事前に確認できているかです。
本記事では、大規模修繕の見積書にある「別途」の意味と、契約前に確認しておきたいポイントを整理します。

※「別途」という表記自体が問題という意味ではありません。工事開始後の調査結果や劣化状況などにより、事前に数量や必要性を確定しにくい工事が別途扱いとなる場合があります。重要なのは、発生条件・算定方法・承認手続きを事前に確認しておくことです。
目次
大規模修繕の見積書にある「別途」とは?
見積書の「別途」とは、今回提示された見積総額には含まれていない費用項目です。必要になった場合は、条件に応じて別に費用が発生する可能性があります。
大規模修繕の見積書では、たとえば次のような表記があります。
- 下地補修 別途精算
- アスベスト調査 別途
- 追加防水 別途
- 一部付帯工事 別途
ここで注意したいのは、「別途」と書かれている金額は、現在表示されている見積総額の外側にある可能性があるという点です。
したがって管理組合は、見積総額だけを見るのではなく、「見積に含まれていないものが何か」も合わせて確認する必要があります。
「別途」表記そのものが問題とは限らない
別途項目があるからといって、その見積書が不適切とは限りません。工事前に数量や必要性を確定しにくい項目が、別途扱いになる場合があります。
たとえば次のような理由です。
- 工事前に正確な数量を確定しにくい
- 足場を設置した後でないと確認できない
- 調査結果によって工事の必要性が変わる
- 既存下地の状態によって補修量が変わる
- 当初の工事範囲外となる付帯部分がある
問題になるのは「別途という表記があること」ではなく、次のような状態です。
- 何が別途なのか分からない
- どの条件で費用が発生するのか曖昧
- 単価や算定方法が分からない
- 誰が追加工事を承認するのか分からない
「別途をなくしてください」と求めることが目的ではありません。何が別途で、どんな場合に、どのような計算方法で費用が発生するのかを確認できる状態にすることが重要です。
見積書の「別途」で確認したい4つの基本
「別途」を確認するときは、①対象項目、②発生条件、③価格・算定方法、④管理組合への報告・承認方法の4点を整理します。
※スマートフォンでは表を横にスクロールできます。
①何が別途なのか確認する
まず、「今回の見積総額に含まれているもの」と「含まれていないもの」を分けて確認します。
「別途」という文字だけでは、実際にどこまでが見積対象外なのか分からないことがあります。
確認する内容は次のとおりです。
- 具体的な工事項目
- 対象範囲・対象箇所
- 使用する材料
- 調査費用
- 撤去・処分費
- 付帯工事
- 管理組合側で別に手配するもの
- この「別途」には何が含まれますか?
- 今回の見積総額に含まれていない工事は他にありますか?
- 対象範囲はどこですか?
見積全体を見ながら、含まれるもの/含まれないものを整理しておくことが、後から金額差を確認する際の基本になります。
②どの条件で別途費用が発生するのか確認する
別途項目では、「必要になるかもしれない」だけでなく、どの条件を満たした場合に費用が発生するのかを具体的に確認します。
たとえば下地補修では、事前に想定数量を設定していても、足場設置後の調査で実際の劣化範囲が分かり、数量が増える場合があります。
事前想定100㎡ → 工事時の確認で150㎡ → 条件に応じて50㎡分を追加精算
このような場合、管理組合は次の点を確認します。
- どの時点で数量を確定するのか
- 誰が数量を確認するのか
- 想定数量を超えた場合に追加費用となるのか
- 逆に数量が少なかった場合は減額されるのか
- 追加対象となる条件が見積書や契約書に記載されているか
- どのような場合に追加費用になりますか?
- 工事開始後に判断する項目はありますか?
- 調査結果によって追加になる可能性はありますか?
- 想定数量を超えた場合はどうなりますか?
③金額・単価・計算方法を確認する
別途項目でも、可能な範囲で追加時の単価・数量・計算方法を契約前に確認しておくと、最終費用を把握しやすくなります。
「別途だから金額は分かりません」という状態のまま契約すると、後から追加費用の妥当性を判断しにくくなります。
確認できる場合は、次の項目を整理します。
- 追加工事の単価
- 数量の単位
- 数量の測定方法
- 金額の計算方法
- 追加見積を提示する時期
- 諸経費などが追加される条件
- 追加になった場合の単価は決まっていますか?
- どのように金額を計算しますか?
- 追加見積は工事前に提示されますか?
項目によっては事前に金額を確定できないこともあります。その場合でも、どのような基準で算定するのかを確認しておくことが重要です。
④管理組合への報告・承認方法を確認する
別途工事が必要になった場合は、発見から施工までの間に、管理組合へいつ報告し、誰が承認するのかを決めておくことが重要です。
基本的には、次のような流れを確認します。
特に確認したいのは、「必要だったので先に施工しました」と後から金額だけ提示される状態を避けられるかどうかです。
- 誰が追加工事の必要性を判断するか
- 誰から管理組合へ報告するか
- 写真や数量を確認できるか
- 追加見積がいつ提示されるか
- 理事会・修繕委員会等の誰が承認するか
- 緊急時の取り扱いはどうするか
- 別途工事が必要になった場合、誰に報告しますか?
- 工事前に管理組合の承認を取りますか?
- 写真や数量を確認できますか?
- 緊急の場合はどのように対応しますか?
大規模修繕で「別途」になりやすい項目例
別途扱いになる項目は契約条件や見積内容によって異なりますが、工事開始後の調査結果や実際の劣化状況によって必要性・数量が変わる工事では、別途精算となる場合があります。
代表的な例を整理します。
足場設置後の打診や調査によって、事前に想定していたより劣化範囲が大きいことが分かり、補修数量が増える場合があります。
調査結果や対象となる材料・工事内容によって、追加の調査や対策が必要になる場合があります。
施工中に表面からは分からなかった劣化や内部の状態が確認され、追加補修が必要になる場合があります。
フェンス、駐輪場、外構、エントランス周辺など、当初の工事範囲外だった部分について、工事中に対応が必要になる場合があります。
これらが必ず「別途」になるわけではありません。施工会社の見積方法や契約条件によっては、当初の見積に含まれていることもあります。
大規模修繕の見積では、総額だけでなく、見積に含まれていない項目や追加費用が発生する条件まで確認することが重要です。
「別途項目が多くて各社を比較できない」「契約後にどこまで金額が増える可能性があるのか分からない」「追加工事の条件を整理したい」という場合は、現在の見積内容を整理するところからご相談ください。
見積総額が安くても「別途」が多いと比較しにくい
見積総額だけでは、どの会社が最終的に安くなるか判断できない場合があります。別途項目と発生条件も含めて比較します。
たとえば、次のような3社があったとします。
※スマートフォンでは表を横にスクロールできます。
この例では、A社が8,500万円だから最も安いと即断することはできません。
A社の別途項目が実際に多数発生すれば、最終金額は当初の見積額から変わる可能性があります。
一方で、別途項目が少ない会社が必ず優れているという意味でもありません。
重要なのは、「最終的に必要となる可能性がある費用まで含めて、各社の条件を比較できるか」です。
「別途」と「一式」の違い
「一式」は原則として見積総額に含まれている費用をまとめた表記、「別途」は今回の見積総額に含まれていない項目です。
似たように見えますが、意味は異なります。
※スマートフォンでは表を横にスクロールできます。
つまり、「一式」は中身を確認し、「別途」は発生条件と追加費用を確認する、と整理すると見積書を読みやすくなります。
施工会社へ確認しておきたい質問例
別途項目については、「何が別途か」だけでなく、発生条件・単価・数量・報告・承認まで一連の流れを確認します。
- この「別途」は具体的に何の工事ですか?
- どんな場合に発生しますか?
- 発生する可能性はどの程度ありますか?
- 単価は決まっていますか?
- 数量はどう確認しますか?
- 追加見積はいつ提示されますか?
- 工事前に管理組合へ報告されますか?
- 誰の承認で工事を進めますか?
- 写真や数量記録を確認できますか?
- 他に見積総額へ含まれていない項目はありますか?
質問と回答は、可能な範囲で見積条件や議事録などに残しておくと、工事開始後に確認しやすくなります。
別途工事が多くて比較できない場合はどうする?
別途項目が多くて各社を比較できない場合は、別途項目・発生条件・単価・数量・承認方法を同じ項目で一覧化します。
たとえばA社・B社・C社について、次の項目を横並びにします。
- 何が別途か
- どの条件で発生するか
- 追加単価は決まっているか
- 数量はどのように確定するか
- 追加見積はいつ提示されるか
- 誰の承認で施工するか
こうして条件をそろえると、「見積総額の差」だけでは分からなかった各社の違いが見えやすくなります。
それでも工事範囲や追加条件の違いを管理組合だけで整理できない場合は、施工会社選定に直接関与していない第三者へ見積内容の整理を依頼する方法もあります。
ただし、本記事で確認したいのは適正価格そのものではなく、別途項目によって最終費用がどのように変わる可能性があるかを把握することです。
大規模修繕の見積書「別途」に関するよくある質問
Q.大規模修繕の見積書にある「別途」とは何ですか?
A.今回提示された見積総額には含まれておらず、工事中の状況や条件によって追加費用が発生する可能性がある項目です。
Q.「別途」が多い見積は問題ですか?
A.別途項目が多いだけで問題とは判断できません。ただし、何が別途なのか、どの条件で費用が発生するのかが分からないと総額を比較しにくくなります。
Q.大規模修繕で追加費用が発生するのはなぜですか?
A.工事開始後に実際の劣化状況が確認され、事前想定より補修数量が増えるなど、工事前には確定できない条件があるためです。
Q.別途工事の単価は契約前に確認できますか?
A.項目によって異なりますが、追加時の単価や計算方法を事前に設定できる場合があります。契約前に施工会社へ確認しておくと比較しやすくなります。
Q.別途工事は施工会社が自由に追加できますか?
A.追加工事の取り扱いは契約条件によります。管理組合への報告、追加見積の提示、承認など、実施までの手続きを契約前に確認しておくことが重要です。
Q.「一式」と「別途」は何が違いますか?
A.「一式」は原則として見積金額に含まれる費用をまとめて表示したもの、「別途」は今回の見積総額に含まれていない項目です。
まとめ|大切なのは「別途をなくすこと」ではなく条件を把握すること
大規模修繕の見積書では、別途項目をゼロにすることが目的ではありません。何が別途で、いつ・どの条件で・いくら発生する可能性があるのかを管理組合が把握できる状態にすることが重要です。
確認したいポイントを整理すると、次のとおりです。
- 「別途」は今回の見積総額に含まれていない項目である
- 別途表記自体が問題とは限らない
- 何が別途なのか確認する
- どの条件で追加費用が発生するか確認する
- 単価・数量・算定方法を確認する
- 管理組合への報告方法を確認する
- 追加工事を誰が承認するか決めておく
- 複数社では別途項目も同じ基準で比較する
見積総額が安く見えても、別途項目の条件によって最終費用が変わる場合があります。
「この見積はいくらか」だけでなく、「この金額に何が含まれず、どのような場合に追加費用が発生するのか」まで把握する。
それが、大規模修繕の見積を管理組合が納得して比較するための重要なポイントです。
大規模修繕の見積では、総額だけでなく、別途項目や追加費用が発生する条件まで整理して比較することが重要です。
「別途工事が多くて最終金額が分からない」「施工会社ごとの見積条件を比較できない」「追加工事の承認方法まで整理したい」という場合は、現在の見積内容を確認するところからご相談ください。
町田市相模原市の大規模修繕専門店ワンリニューアルでは、
大規模修繕の悩むオーナー様の不安・疑問を専門ショールームで解説しております。
「大規模修繕の費用を抑えたい」と考えられるオーナー様はぜひ一度お問い合わせください!
さらに大規模修繕について知りたい方は
無料資料 をご覧ください!
ワンリニューアルは建物診断を無料で行っています。
無料建物診断はこちらから
