スタッフブログ大規模修繕に関するマメ知識やイベントなど最新情報をお届けします!

大規模修繕の見積はいつ取る?相見積もりを始める時期と5つのポイント

時期・周期・進め方 2026.10.01 (Thu) 更新

大規模修繕の見積はいつ取る?相見積もりを始める時期と5つのポイント
今回は


『大規模修繕の見積はいつ取る?相見積もりを始める時期と5つのポイント』

をご紹介させて頂きます!

=================



大規模修繕の見積は、工事直前になってから取ればよいとは限りません。複数の施工会社を比較し、提案内容を確認し、管理組合内で検討するためには一定の時間が必要です。

一方で、工事範囲や仕様、数量条件などが整理されていない状態で早く見積を取りすぎると、各社の前提条件がそろわず比較しにくくなることがあります。

本記事では、大規模修繕の見積を取る時期の考え方と、相見積もりを進めるために管理組合が整理しておきたいポイントを解説します。

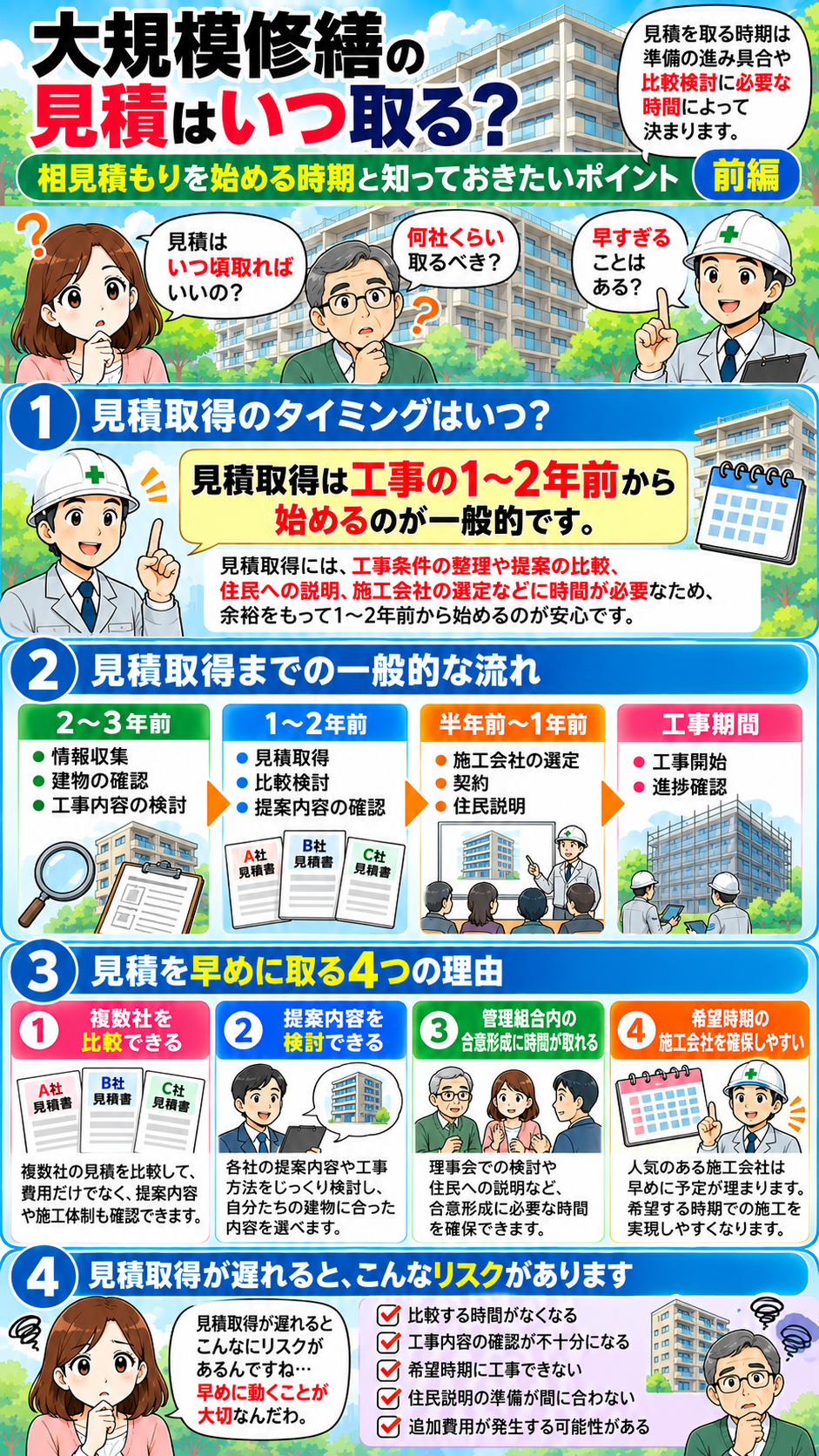

大規模修繕の見積をいつ取るか、相見積もりを始める時期と早めに取得する理由を解説した漫画 前編

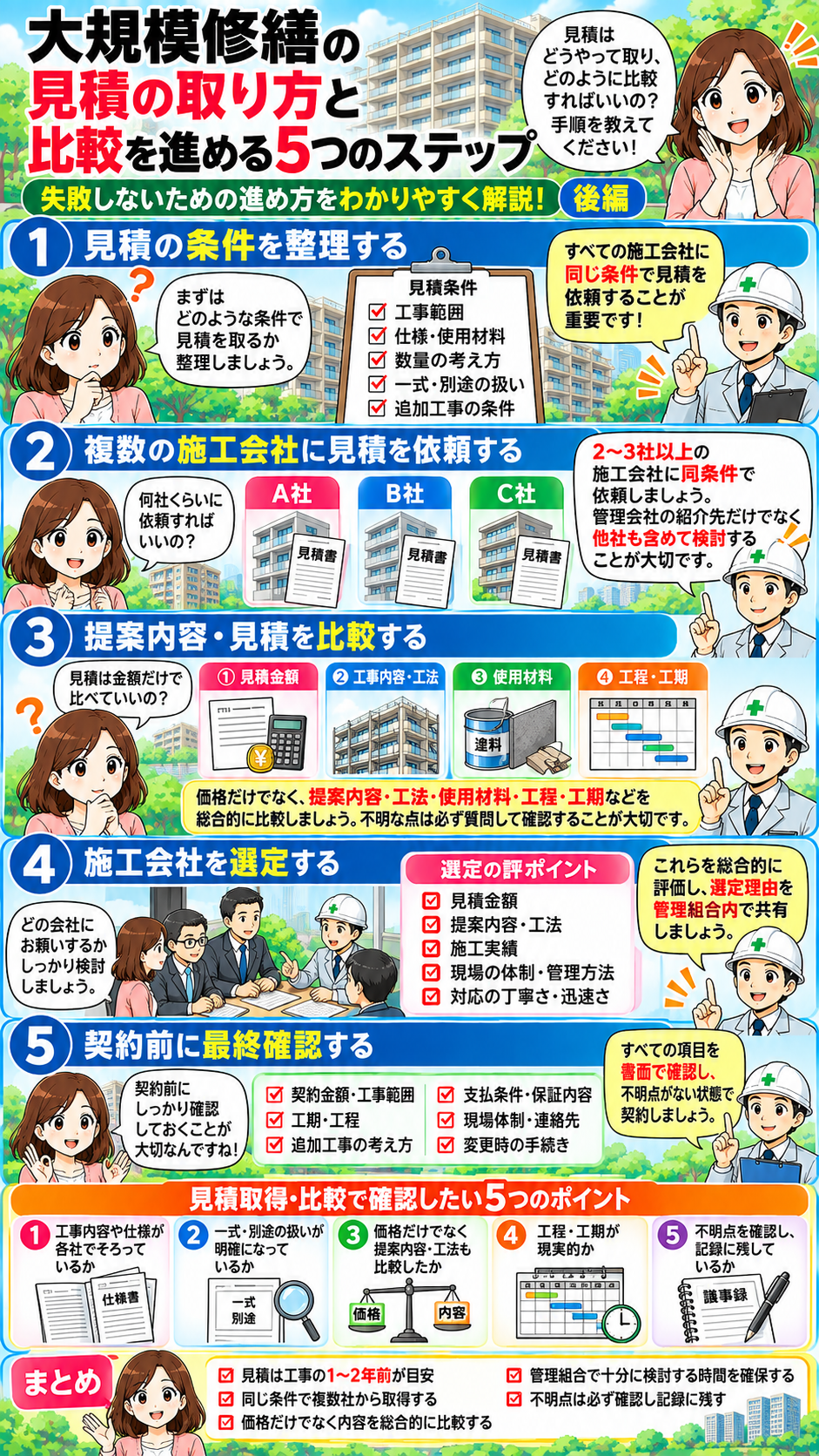

大規模修繕の見積取得から比較・施工会社選定までの5ステップを解説した漫画 後編

※見積取得の時期は一般的な目安です。建物規模、工事内容、発注方式、管理組合の進行状況などによって前後します。

大規模修繕の見積はいつ取る?

大規模修繕の見積は、工事内容や仕様がある程度整理できた段階で、工事の1~2年前から取得するケースがあります。ただし、建物規模や発注方式、管理組合の進行状況によって適切な時期は異なります。

見積を取る時期を考えるときは、「何年前か」という時期だけを見るのではなく、見積を依頼できるだけの条件が整理されているかを確認します。

たとえば、少なくとも、

  • どこを工事するのか
  • どのような仕様で見積を取るのか
  • 数量をどのように考えるのか
  • どの工事まで見積に含めるのか

といった前提が施工会社ごとに大きく違わない状態にしておく必要があります。

見積取得の目的は、単に金額を集めることではありません。同じ条件で複数社を比較できる資料を集めることです。

見積を取る前に何を決めておく?

相見積もりを始める前に、工事範囲、修繕項目、仕様、使用材料、数量の考え方、「一式」「別途」、追加工事条件などをできるだけ整理しておきます。

すべての内容を完全に確定させてからでなければ見積を取れない、という意味ではありません。

ただし、A社には「外壁全面補修」、B社には「劣化部のみ補修」といった異なる条件で見積を依頼すると、金額を並べても正しく比較できません。

見積依頼前に確認したい主な内容は次のとおりです。

  • 工事対象となる範囲
  • 今回行う修繕項目
  • 使用材料・仕様の条件
  • 数量の算出方法や前提
  • 「一式」に含める内容
  • 「別途」とする工事
  • 追加工事が発生する条件
  • 希望する工期・時期

各施工会社へ、できるだけ同じ前提条件を提示できる状態にすることが比較の第一歩です。

なぜ早めに見積を取る必要がある?

大規模修繕の見積は、金額を見るだけでなく、工事内容・工法・材料・施工体制などを比較するための資料です。そのため、十分な検討期間を確保することが重要です。

① 複数社を比較する時間を確保できる

複数の施工会社から見積を取り、項目や金額、提案内容を並べて確認するには一定の期間が必要です。

② 提案内容を検討する時間を確保できる

同じ工事項目でも、材料、工法、補修方法、工程などが異なる場合があります。金額差の理由まで確認します。

③ 管理組合内で検討・合意形成する時間を確保できる

理事会や修繕委員会で比較し、質問を整理し、必要に応じて住民への説明や総会での検討を進める時間が必要です。

④ 希望する時期に対応できる施工会社を確認しやすい

施工会社の受注状況によっては、希望する工事時期に対応できない場合があります。余裕を持って確認することで工程を調整しやすくなります。

さらに、見積取得後には契約条件の確認や住民説明、着工準備もあります。

早く見積を取る目的は、早く施工会社を決めることではありません。

比較・質問・検討を行える時間を確保することが目的です。

大規模修繕の見積取得までの一般的な流れ

一般的には、建物の状態や工事内容を整理した後に見積を取得し、比較・検討を経て施工会社選定へ進みます。

※スマートフォンでは表を横にスクロールできます。

時期の目安主な内容管理組合が行うこと
工事の2~3年前情報収集・建物状態の確認建物の劣化状況、過去の修繕履歴、工事候補を確認する
工事の1~2年前見積取得・比較・提案確認見積条件を整理し、複数社へ依頼して比較する
工事の半年~1年前施工会社選定・契約・住民説明比較結果を整理し、契約条件や着工準備を確認する
工事期間施工・進捗確認工程、品質、安全、住民対応、追加工事等を確認する

※上記は一般的な一例です。建物規模、発注方式、工事内容、管理組合内の検討状況によって時期や進め方は異なります。

相見積もりは何社から取る?

相見積もりの会社数に一律の正解はありません。複数社を同じ条件で比較し、提案内容や施工体制まで管理組合が確認できる範囲で候補を設定することが重要です。

漫画では複数社を比較する例として3社を掲載していますが、「必ず3社から取る」という意味ではありません。

会社数を考えるときは、

  • 工事の規模
  • 発注方式
  • 候補となる施工会社の数
  • 管理組合が比較できる時間
  • 質問やヒアリングを行える体制
  • 施工会社を決めるまでのスケジュール

などを考慮します。

候補会社を増やしすぎると、資料確認や質疑、評価に多くの時間が必要になります。

逆に、比較対象がほとんどない状態では、その見積の条件や提案内容が妥当か判断しにくくなる場合があります。

重要なのは社数そのものではなく、複数社を同じ条件で比較できる状態をつくることです。

見積取得を進める5つのステップ

相見積もりは、「条件整理→複数社へ依頼→比較→候補を絞る→契約前確認」の順で進めると、管理組合内でも判断根拠を整理しやすくなります。

※スマートフォンでは表を横にスクロールできます。

ステップ管理組合が行うこと確認内容
①条件を整理工事範囲・仕様・数量等を整理する各社へ同じ条件を提示できるか
②複数社へ依頼候補会社へ同じ資料・期限で依頼する資料・質問条件に差がないか
③見積・提案比較価格・内容・工法・材料・工程等を比較総額以外の違いも確認したか
④候補を絞る実績・担当者・体制等も含めて検討絞り込んだ理由を説明できるか
⑤契約前確認契約金額・範囲・工期・追加条件等を確認見積と契約内容に相違がないか

①見積条件を整理する

見積依頼前に、各施工会社へ同じ条件を提示できるよう、工事範囲、仕様、数量、使用材料、追加条件などを整理します。

主な確認項目は、

  • 工事範囲
  • 修繕項目
  • 使用材料・仕様
  • 数量の考え方
  • 一式項目
  • 別途項目
  • 追加工事が発生する条件
  • 希望する工期

などです。

施工会社ごとに異なる条件を提示してしまうと、後で見積金額を比較しても差の理由が分からなくなります。

見積依頼前に「各社へ同じ条件を提示できているか」を確認しましょう。

②複数の施工会社へ見積を依頼する

候補会社の実績・得意分野・施工体制などを確認し、比較可能な複数社へ同じ条件で見積を依頼します。

候補会社を見る際には、

  • マンション大規模修繕の施工実績
  • 同程度の規模の施工経験
  • 得意とする工事項目
  • 対応エリア
  • 現場管理体制

などを確認します。

見積依頼時は、

  • 同じ工事資料
  • 同じ仕様条件
  • 同じ提出期限
  • 同じ質問条件

を基本とします。

管理会社から紹介された施工会社を候補に含めること自体に問題があるわけではありません。

ただし、必要に応じて他社も候補に加え、管理組合自身が比較できる状態をつくることが大切です。

③提案内容・見積を比較する

見積比較では総額だけを見るのではなく、工事範囲、工法、使用材料、数量、単価、工期、施工体制、保証、住民対応なども確認します。

たとえば、A社が8,500万円、B社が9,000万円だったとしても、

  • A社には一部工事が含まれていない
  • B社は高耐久仕様を採用している
  • 保証内容が異なる
  • 追加工事の条件が異なる

といった違いがあれば、総額だけでは判断できません。

比較する際は、

  • 何が含まれているのか
  • 何が含まれていないのか
  • なぜ材料や工法が違うのか
  • 数量の算出条件は同じか
  • 単価差にはどのような理由があるか

まで確認します。

見積価格の差には、工事内容や条件の差が含まれていることがあります。


見積を取る前に、比較条件を整理できていますか?

大規模修繕の相見積もりでは、複数社から金額を集めるだけでは十分ではありません。

工事範囲・仕様・数量・追加条件などをそろえて依頼し、同じ条件で比較できる状態を作ることが重要です。

「いつ見積を取ればよいか分からない」「各社の見積条件がそろっていない」「見積を比較しても違いが分からない」という場合は、現在の準備状況からご相談ください。


大規模修繕の見積について相談する

④施工会社を絞り込む

見積と提案を比較した後は、価格だけでなく、施工実績、担当者、現場体制、住民対応、安全管理、保証などを含めて候補会社を絞り込みます。

主な比較項目は、

  • 見積金額
  • 提案内容
  • 施工方法
  • 使用材料
  • 施工実績
  • 担当者の説明
  • 現場管理体制
  • 住民対応
  • 安全管理
  • 保証・アフターサービス

などです。

必要に応じて追加質問やプレゼン、ヒアリングを行い、不明点を解消します。

また、管理組合として、

  • なぜ候補に残したのか
  • 他社と何が違ったのか
  • 何を評価したのか

を整理し、議事録や比較資料に残します。

⑤契約前に最終確認する

施工会社を絞り込んだ後は、見積書と契約内容に相違がないか確認し、工事範囲や追加工事などの曖昧な点を残さないようにします。

契約前に確認したい内容は、

  • 契約金額
  • 工事範囲
  • 使用材料・仕様
  • 工期・工程
  • 追加工事の考え方
  • 数量増減時の精算方法
  • 支払条件
  • 保証内容
  • 施工体制
  • 現場の連絡先
  • 契約変更時の手続き

などです。

見積時に確認していた内容が、契約書や契約条件にも反映されているかを確認しましょう。

法的な解釈や個別の契約判断が必要な場合は、必要に応じて専門家へ確認します。

見積取得で確認したい5つのポイント

相見積もりでは、各社の条件をそろえること、価格以外の提案内容を見ること、工程や不明点まで確認することが重要です。

※スマートフォンでは表を横にスクロールできます。

確認項目確認する内容確認する理由
①条件がそろっているか工事内容、仕様、数量、施工範囲各社を同じ前提で比較するため
②見積項目が明確か一式、別途、追加時単価、精算方法後から費用条件が変わる可能性を確認するため
③提案・工法を比較したか施工方法、材料、仕様、耐久性金額差の理由を確認するため
④工程・工期は現実的か着工時期、工程、工期、施工体制生活への影響や施工計画を確認するため
⑤不明点を記録しているか質問内容、回答、確認日、担当者選定理由や判断経緯を後から確認できるようにするため

①工事内容・仕様・数量が各社でそろっているか

相見積もりの前提は、各社が同じ工事内容・仕様・数量条件で見積を作成していることです。

たとえば、

  • A社:屋上防水を全面施工
  • B社:劣化部分のみ施工

という条件では、金額だけを比較することはできません。

外壁補修、シーリング、防水、鉄部塗装など、それぞれについて対象範囲や数量条件が同じか確認します。

②一式・別途・単価の扱いが明確か

見積書に「一式」「別途」などの表記がある場合は、何が含まれ、どのような条件で追加費用が発生するのかを確認します。

確認したいのは、

  • 「一式」に含まれる作業
  • 「別途」となる工事
  • 追加工事が発生する条件
  • 追加時の単価
  • 数量が増減した場合の精算方法

です。

「一式」や「別途」という表記自体が問題なのではありません。

管理組合が内容と条件を説明できる状態になっているかが重要です。

③価格だけでなく提案内容・工法も比較したか

見積金額に差がある場合は、単価だけでなく、材料・仕様・工法・工程・含まれる作業の違いも確認します。

比較したい項目には、

  • 施工方法
  • 使用材料
  • 材料の仕様・グレード
  • 下地処理の内容
  • 施工回数
  • 耐久性の考え方
  • 工程
  • 住民生活への配慮

などがあります。

単価が高い・安いという結果だけでなく、なぜその価格になっているのかを確認します。

④工程・工期が現実的か

見積比較では工事費だけでなく、着工時期や工期、施工体制、工程の考え方も確認します。

確認したい内容は、

  • 着工予定時期
  • 全体工期
  • 主要工事の工程
  • 施工人数・施工体制
  • 季節や天候への対応
  • 住民説明・生活制限の予定

などです。

「工期が短い会社ほど良い」と単純には判断できません。

マンションの規模や施工範囲に対して、無理のない工程になっているかを確認します。

⑤不明点を確認し、記録に残しているか

見積内容に疑問がある場合は施工会社へ質問し、回答内容を比較表や議事録などへ残しておきます。

たとえば、

  • なぜこの単価なのか
  • なぜこの工法なのか
  • 他社と数量が違う理由は何か
  • 見積に含まれない工事は何か
  • 追加費用が発生する条件は何か
  • 保証条件はどうなっているか

といった内容を質問します。

回答は口頭だけで終わらせず、

  • 質問回答表
  • 比較表
  • 議事録
  • メール

など、後から確認できる形で残すと判断経緯を整理しやすくなります。

見積を取るのが遅れた場合はどうする?

見積取得が遅れている場合は、工事予定時期と比較・契約・住民説明に必要な期間を整理し、無理に短期間で施工会社を決めず、必要に応じて工事時期の見直しも検討します。

「1年前なのにまだ見積を取っていないから手遅れ」ということではありません。

まず、

  • 建物の劣化状況と工事の緊急性
  • 希望する工事時期
  • 施工会社の対応可能時期
  • 見積作成に必要な期間
  • 比較・質問に必要な期間
  • 契約までの期間
  • 住民説明・合意形成に必要な期間

を整理します。

比較期間を十分に確保できない場合は、工事の緊急性を確認したうえで、着工時期そのものを調整する方法もあります。

見積取得が遅れたからといって急いで1社へ決めるのではなく、必要な比較時間を確保できるスケジュールへ組み直すことが重要です。

大規模修繕の見積時期に関するよくある質問

Q.大規模修繕の見積はいつ取ればよいですか?

A.工事内容や仕様がある程度整理できた段階で、工事の1~2年前から取得するケースがあります。必要な時期は建物規模や発注方式、管理組合の進行状況によって異なります。

Q.大規模修繕の見積は早すぎても問題ですか?

A.工事内容や仕様、数量条件などが整理されていない段階では、施工会社ごとに見積の前提が異なり、比較しにくくなる場合があります。

Q.大規模修繕の相見積もりは何社から取ればよいですか?

A.一律の正解はありません。複数社を同じ条件で比較し、管理組合が十分に内容を確認できる範囲で候補会社数を設定します。

Q.管理会社から紹介された施工会社だけで見積を取ってもよいですか?

A.紹介された会社を候補に含めること自体に問題はありません。ただし、必要に応じて他社も含めて比較し、管理組合が選定理由を説明できる状態にしておくことが重要です。

Q.大規模修繕の見積は金額だけ比較すればよいですか?

A.金額だけでなく、工事範囲、仕様、使用材料、工法、数量、単価、工程、施工体制なども確認します。条件が違えば、総額だけでは正しく比較できません。

Q.見積を取るのが遅れた場合はどうすればよいですか?

A.工事時期、比較期間、施工会社の確保、契約、住民説明などに必要な期間を整理します。十分な検討時間を確保できない場合は、工事時期の見直しも含めて検討します。

まとめ|見積は「比較する時間」から逆算して取る

大規模修繕の見積は、「何年前に取るか」だけでなく、管理組合が十分に比較・検討し、納得して施工会社を決められる時間を確保できる時期から動くことが重要です。

今回のポイントを整理すると、次のとおりです。

  • 工事の1~2年前から見積を取得するケースがある
  • 1~2年前は絶対的な基準ではない
  • 見積前に工事範囲や仕様をある程度整理する
  • 複数社へ同じ条件で見積を依頼する
  • 相見積もりの社数に一律の正解はない
  • 総額だけで施工会社を比較しない
  • 工法・材料・施工体制も確認する
  • 一式・別途・数量・単価の条件を確認する
  • 工程・工期が現実的か確認する
  • 不明点への回答を記録に残す

見積は、施工会社の金額を比較するだけの資料ではありません。

工事内容や提案の違いを理解し、「なぜこの施工会社を候補にしたのか」を管理組合が説明するための重要な判断資料です。

工事直前になって慌てて見積を集めるのではなく、比較・質問・検討に必要な時間から逆算して準備を進めましょう。


大規模修繕の見積取得・比較についてご相談ください

見積は、価格を確認するだけでなく、工事内容や施工会社の提案を比較するための重要な資料です。

施工会社をまだ決めていない段階や、見積をこれから依頼する段階でもご相談いただけます。


大規模修繕について相談する





町田市相模原市の大規模修繕専門店ワンリニューアルでは、
大規模修繕の悩むオーナー様の不安・疑問を専門ショールームで解説しております。

「大規模修繕の費用を抑えたい」と考えられるオーナー様はぜひ一度お問い合わせください!






さらに大規模修繕について知りたい方は

無料資料

をご覧ください!



ワンリニューアルは建物診断を無料で行っています。


無料建物診断はこちらから
